29 мая 2026
- Устройство временных дорог – выполнено 100%
- Устройство временного ограждения стройплощадки – выполнено 100%
- Устройство арматурных цехов, площадок складирования, кантовки и пр. – 100%
- Установка паспорта объекта, поста мойки – 100%
ДОМ 1
- Разработка котлована - 100%
- Устройство щебеночного основания – 100%
- Устройство бетонной подготовки – 100%
- Устройство кольцевого прифундаментного дренажа – 100%
- Монтаж башенного крана – 4 компл
- Устройство гидроизоляции и утепления стен подвала –75%
- Обратная засыпка пазух песком –65%
- Устройство фундаментной монолитной ж/б плиты – 100%
- Устройство монолитных ж/б стен цоколя – 100%
- Устройство монолитных ж/б перекрытий техподполья – 100%
- Устройство монолитных ж/б стен 1 этажа – 100%
- Устройство монолитных ж/б перекрытий 1-го этажа – 100%

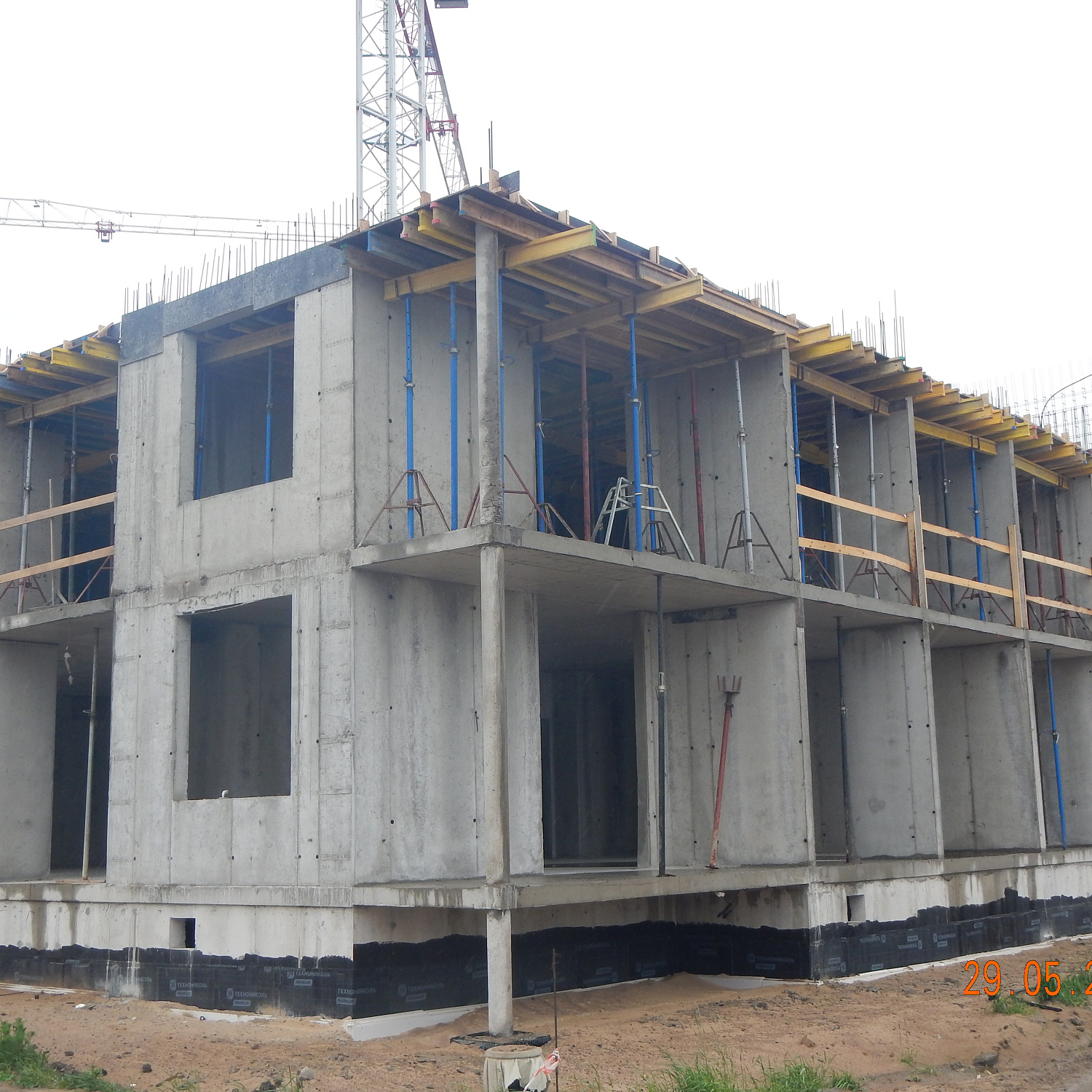

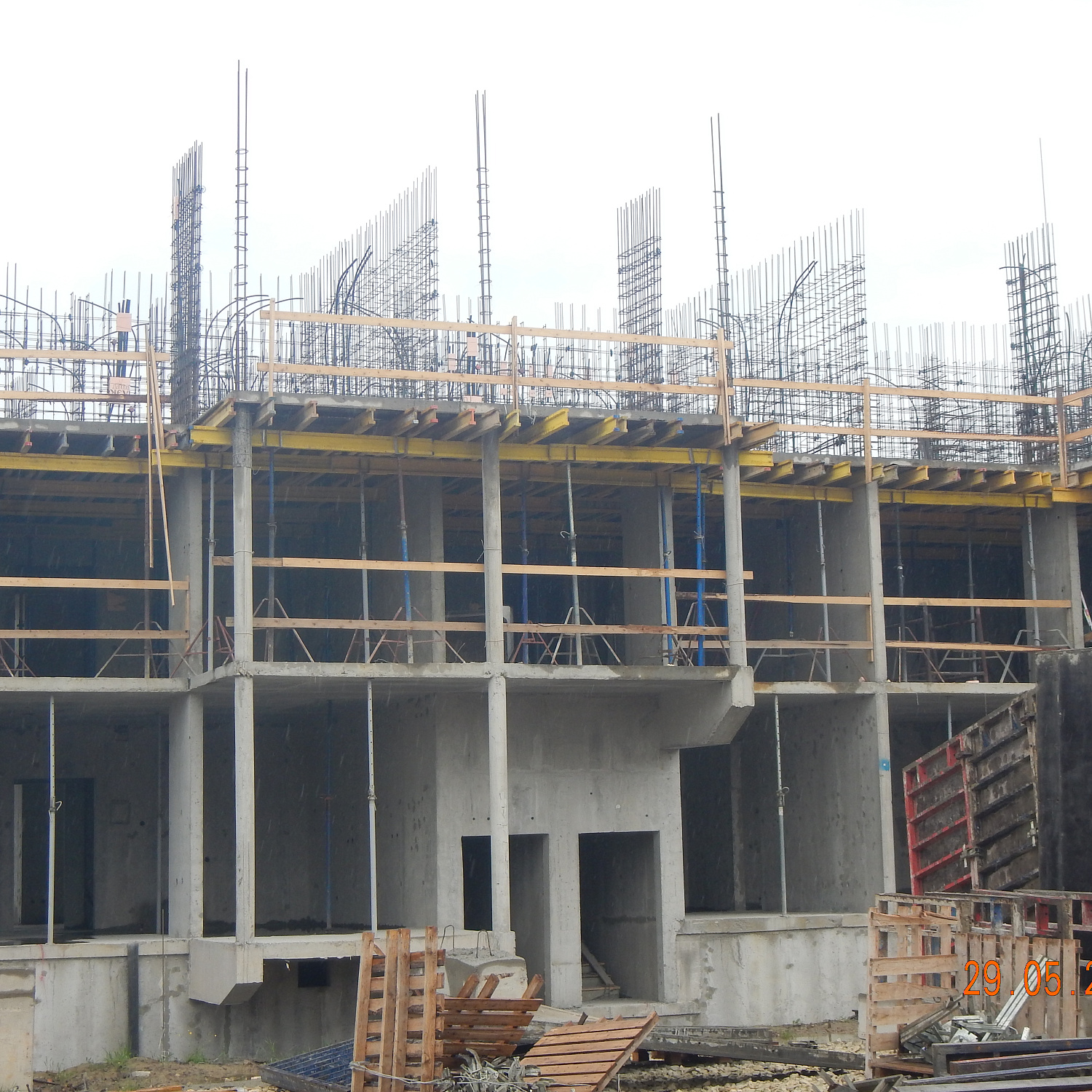

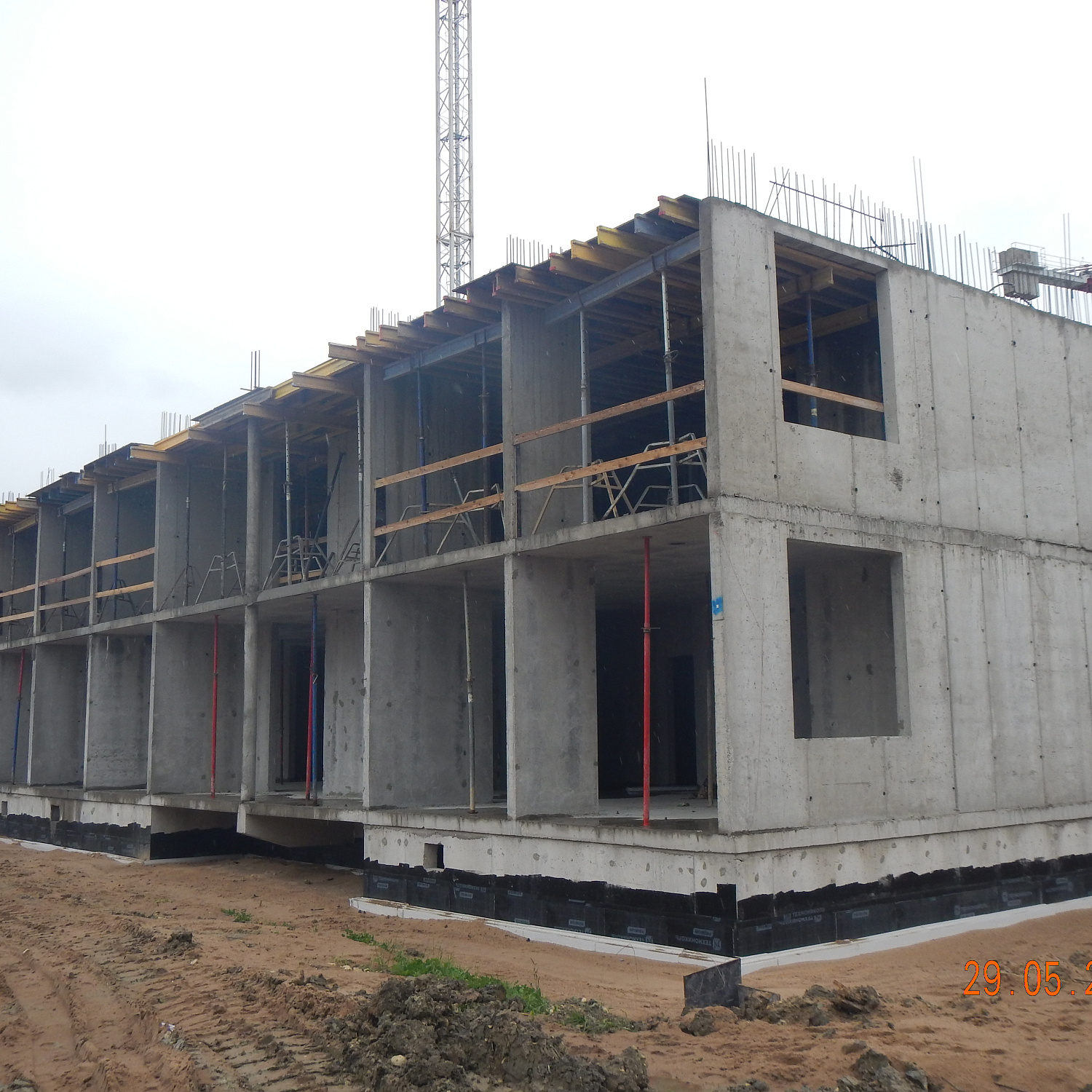

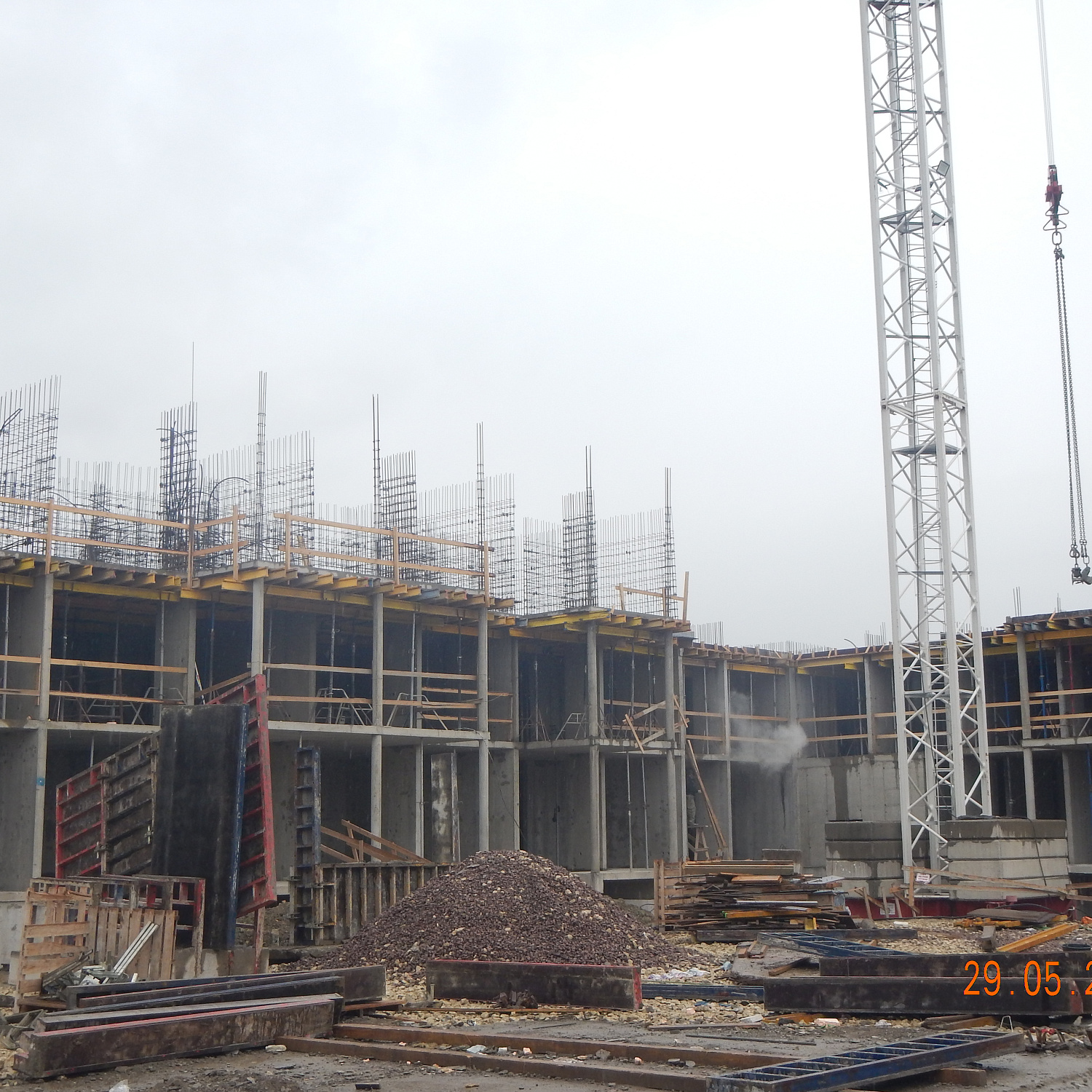

- Устройство монолитных ж/б стен 2 этажа –90%
- Устройство монолитных ж/б перекрытий 2-го этажа – 30%
- Устройство монолитных ж/б стен 2 этажа –3%
ДОМ 2
- Разработка котлована - 100%
- Устройство щебеночного основания – 100%
- Устройство бетонной подготовки – 100%
- Устройство кольцевого прифундаментного дренажа – 100%
- Монтаж башенного крана – 3 компл
- Устройство гидроизоляции и утепления стен подвала –10%
- Обратная засыпка пазух песком –10%
- Устройство фундаментной монолитной ж/б плиты – 100%
- Устройство монолитных ж/б стен цоколя – 100%
- Устройство монолитных ж/б перекрытий техподполья –100%
- Устройство монолитных ж/б стен 1 этажа – 100%
- Устройство монолитных ж/б перекрытий 1-го этажа –90%
- Устройство монолитных ж/б стен 2 этажа –15%
ДОМ 3
- Разработка котлована - 100%
- Устройство щебеночного основания –100%
- Устройство бетонной подготовки – 100%
- Устройство кольцевого прифундаментного дренажа – 100%
- Монтаж башенного крана – 2 компл
- Устройство гидроизоляции и утепления стен подвала –55%
- Обратная засыпка пазух песком –35%
- Устройство фундаментной монолитной ж/б плиты – 100%
- Устройство монолитных ж/б стен цоколя – 100%
- Устройство монолитных ж/б перекрытий техподполья –100%
- Устройство монолитных ж/б стен 1 этажа – 100%
- Устройство монолитных ж/б перекрытий 1-го этажа – 100%
- Устройство монолитных ж/б стен 2 этажа – 55%
