13 марта 2026
- Устройство временных дорог – выполнено 100%
- Устройство временного ограждения стройплощадки – выполнено 100%
- Устройство арматурных цехов, площадок складирования, кантовки и пр. – 100%
- Установка паспорта объекта, поста мойки – 100%
ДОМ 1
- Разработка котлована - 100%
- Устройство щебеночного основания – 100%
- Устройство бетонной подготовки – 100%
- Устройство кольцевого прифундаментного дренажа – 100%

- Монтаж башенного крана – 1 компл

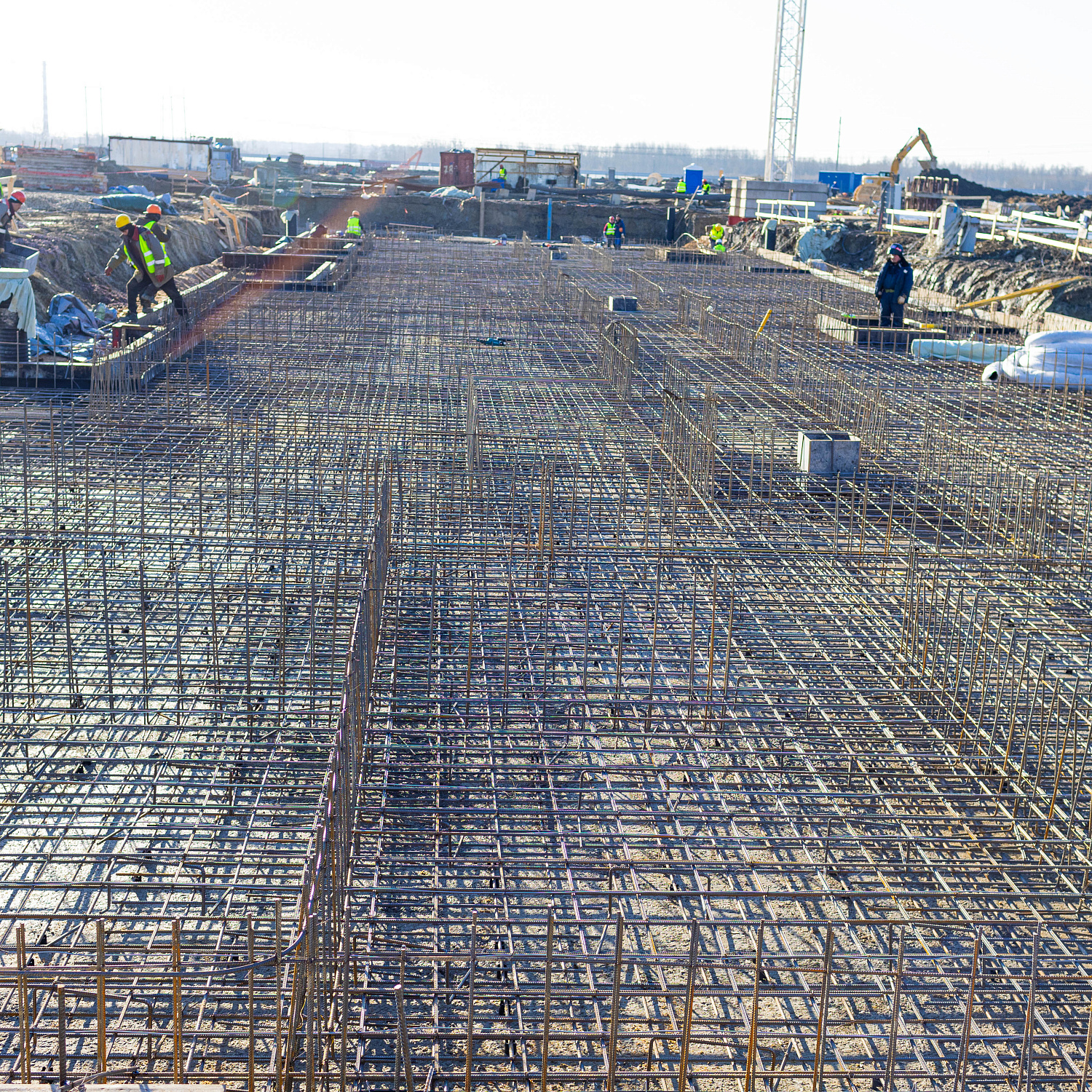

- Устройство фундаментной монолитной ж/б плиты – 10%
ДОМ 2
- Разработка котлована - 100%
- Устройство щебеночного основания – 100%
- Устройство бетонной подготовки – 80%
- Устройство кольцевого прифундаментного дренажа – 60%

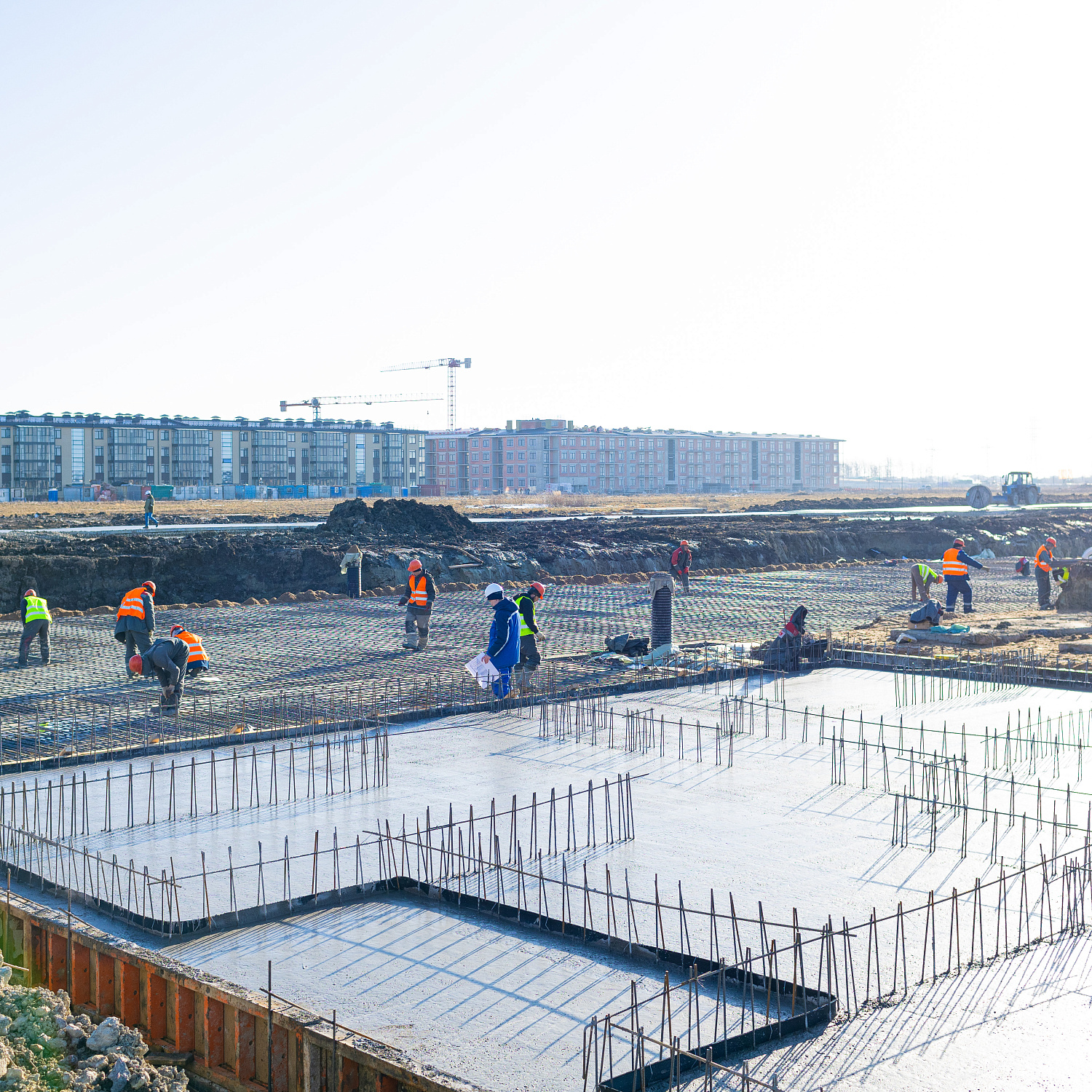

- Устройство фундаментной монолитной ж/б плиты – 5%
ДОМ 3
- Разработка котлована - 100%
- Устройство щебеночного основания –1000%
- Устройство бетонной подготовки – 100%
- Устройство кольцевого прифундаментного дренажа – 30%
- Монтаж башенного крана – 1 компл

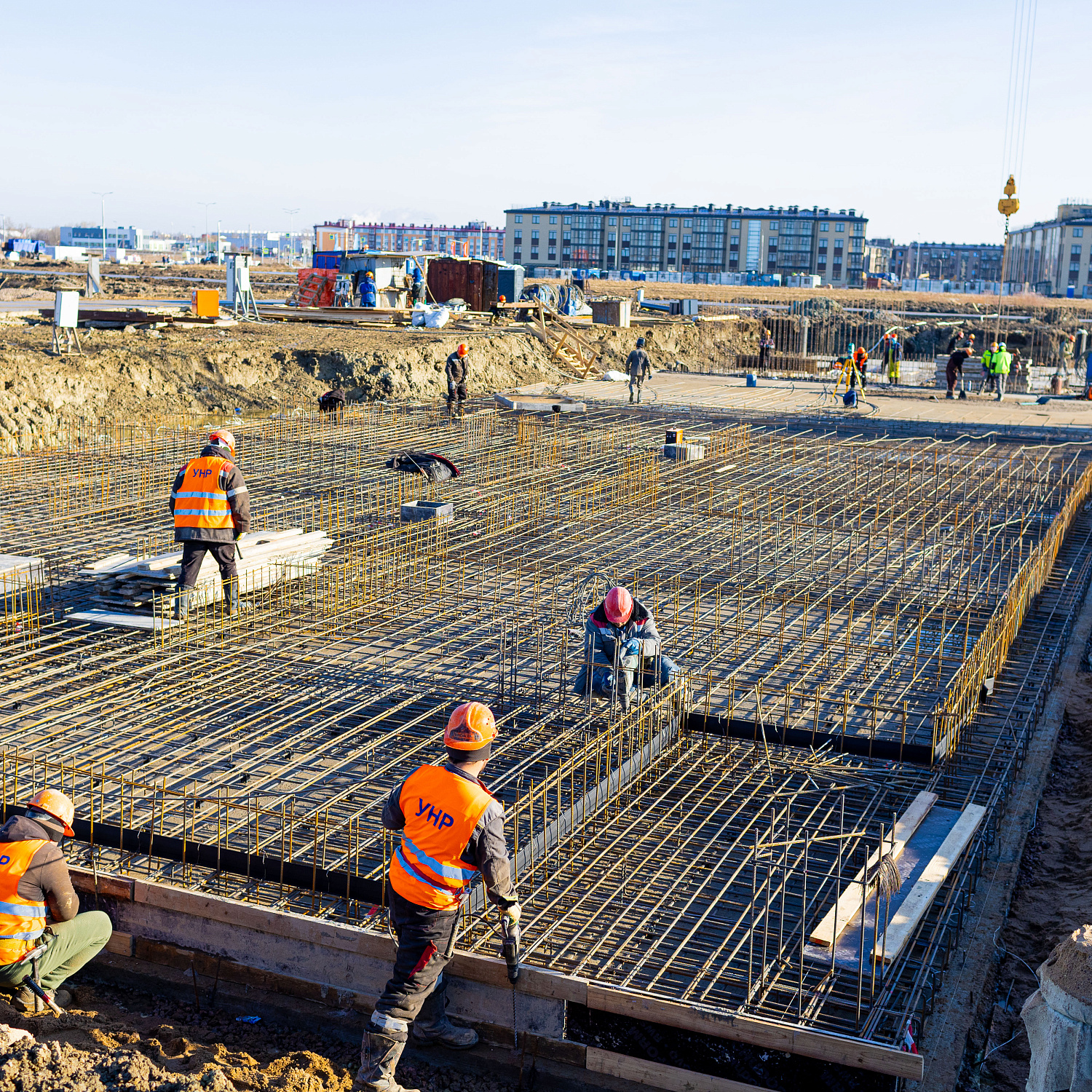

- Устройство фундаментной монолитной ж/б плиты – 10%
