17 апреля 2026
- Устройство временных дорог – выполнено 100%
- Устройство временного ограждения стройплощадки – выполнено 100%
- Устройство арматурных цехов, площадок складирования, кантовки и пр. – 100%
- Установка паспорта объекта, поста мойки – 100%
ДОМ 1
- Разработка котлована - 100%
- Устройство щебеночного основания – 100%
- Устройство бетонной подготовки – 100%
- Устройство кольцевого прифундаментного дренажа – 100%
- Монтаж башенного крана – 4 компл
- Устройство фундаментной монолитной ж/б плиты – 100%

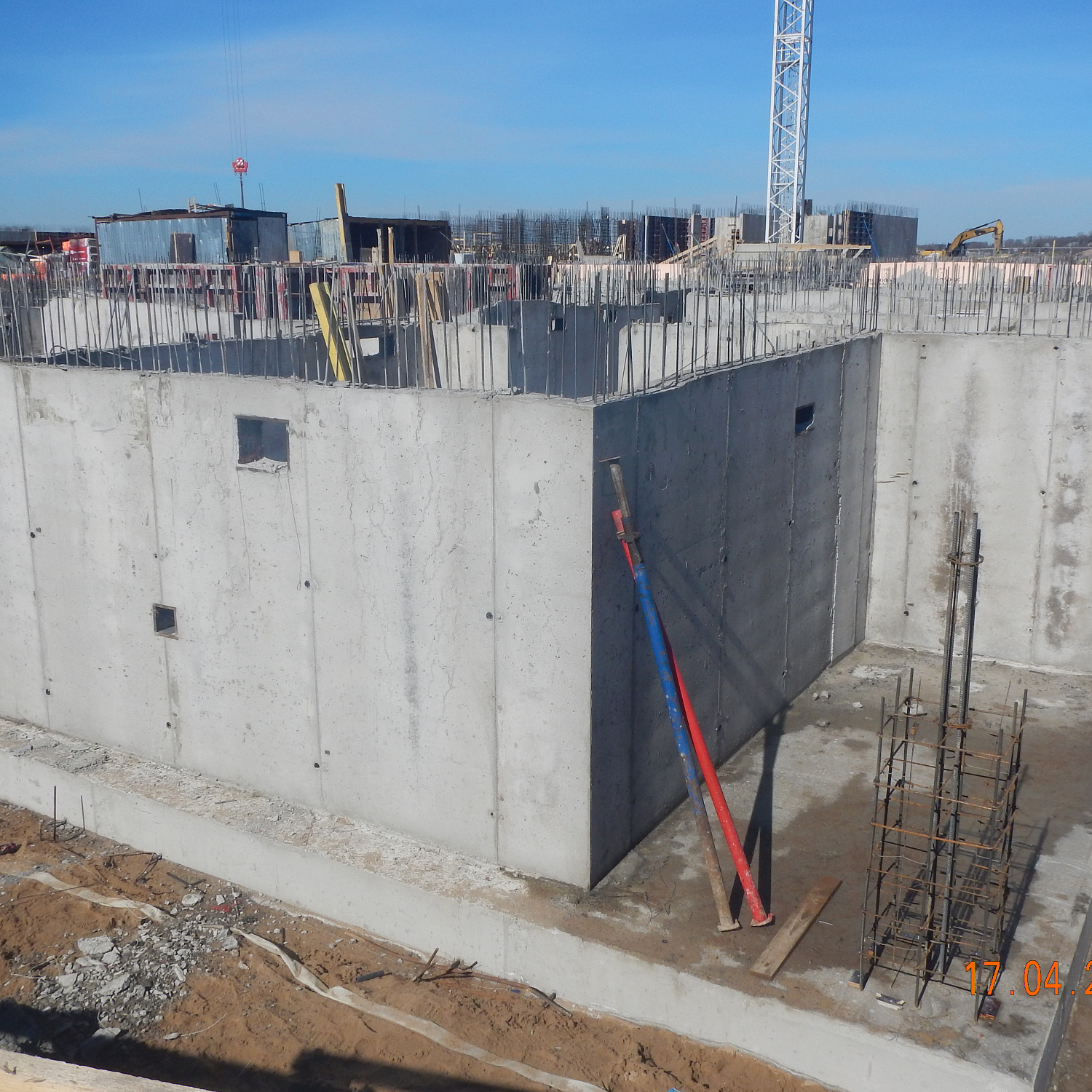

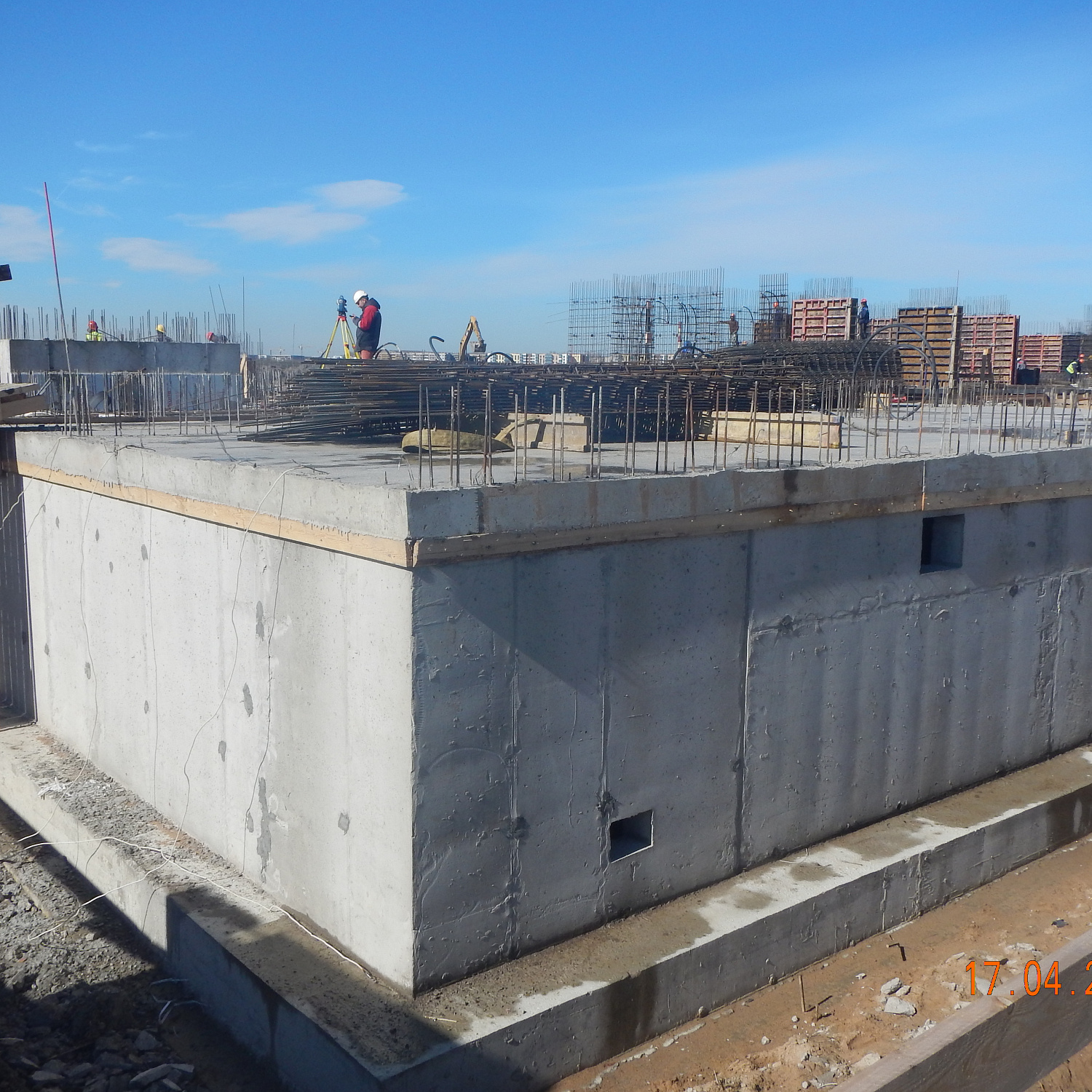

- Устройство монолитных ж/б стен цоколя – 98%

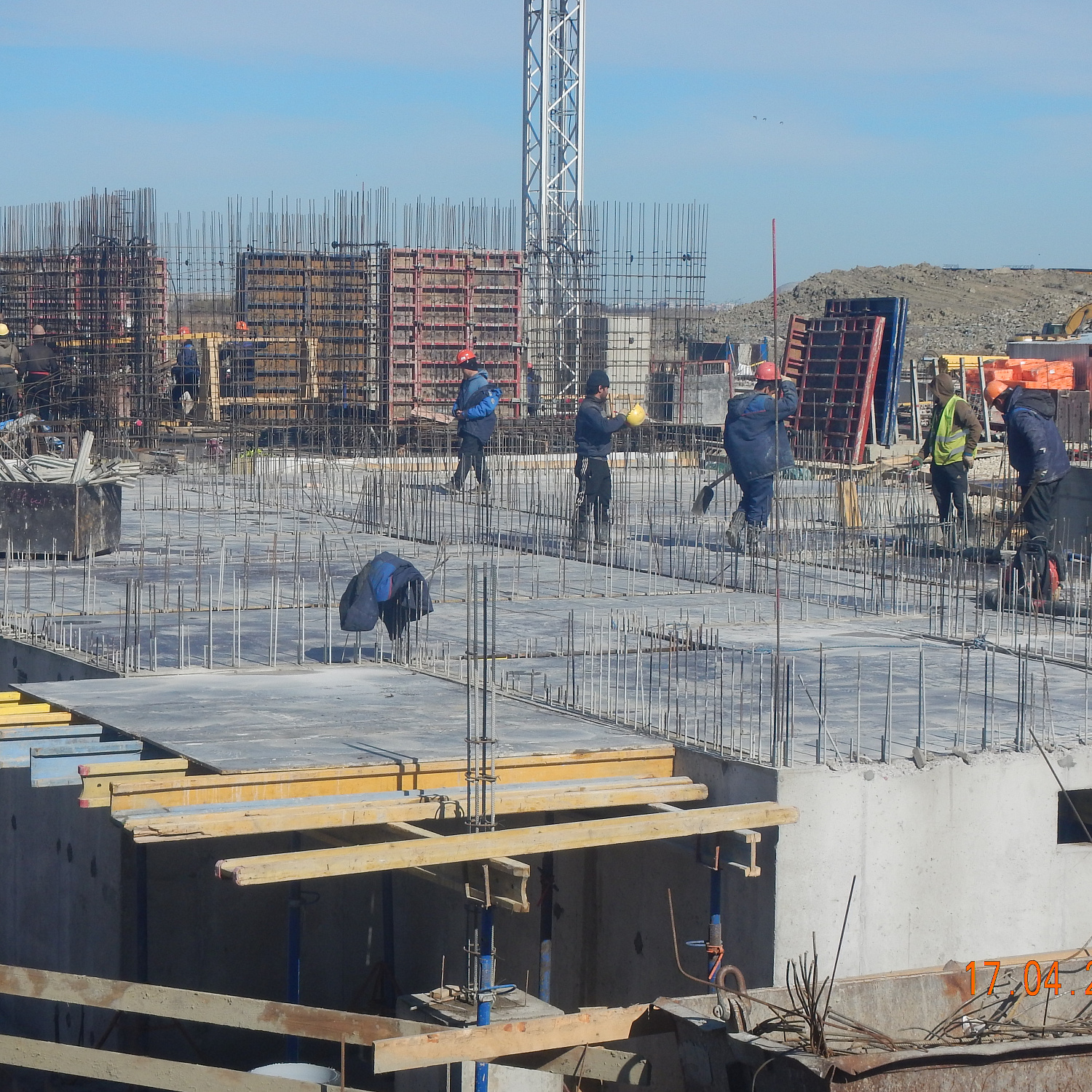

- Устройство монолитных ж/б перекрытий техподполья – 72%

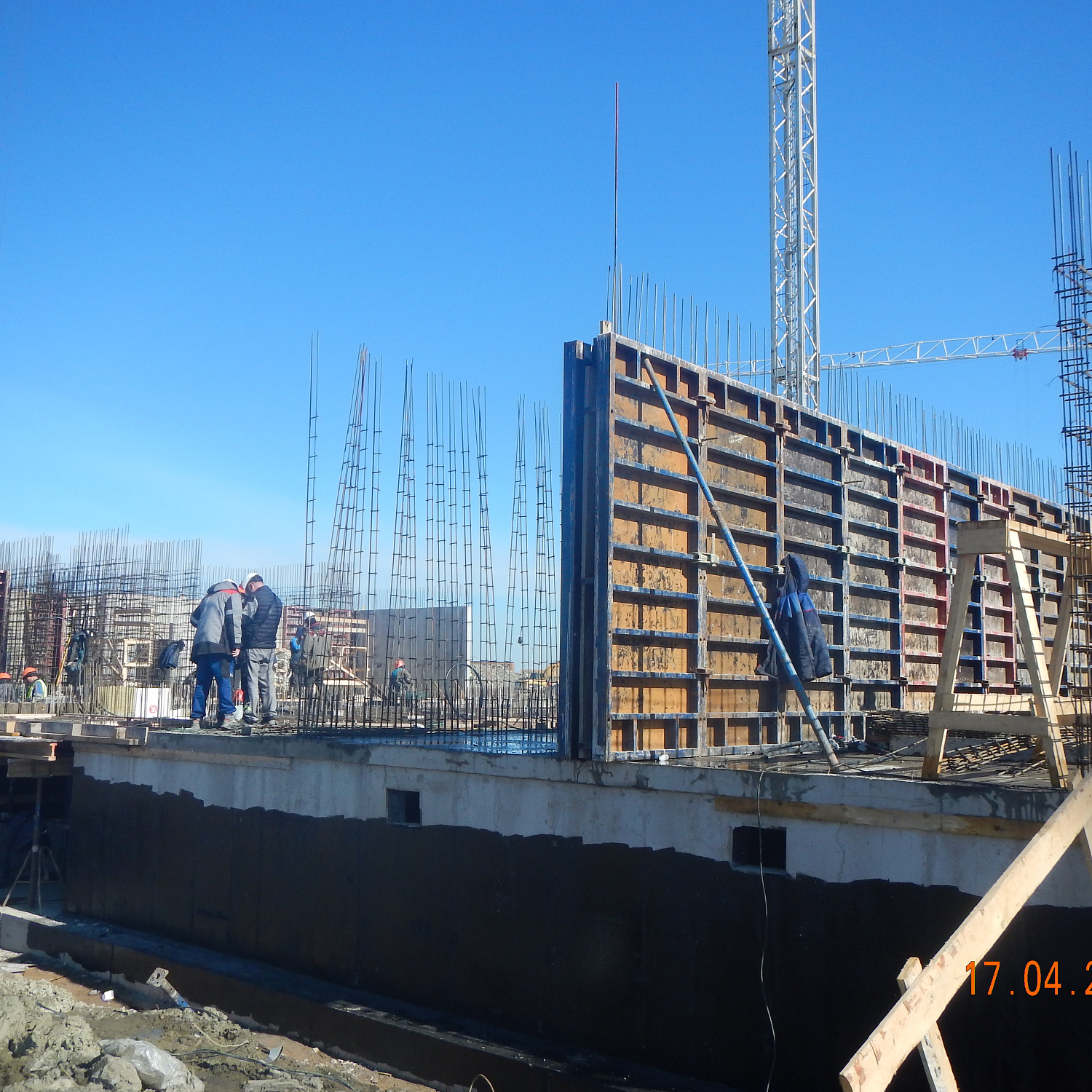

- Устройство монолитных ж/б стен 1 этажа – 9%
ДОМ 2
- Разработка котлована - 100%
- Устройство щебеночного основания – 100%
- Устройство бетонной подготовки – 100%
- Устройство кольцевого прифундаментного дренажа – 100%
- Монтаж башенного крана – 3 компл
- Устройство фундаментной монолитной ж/б плиты – 100%
- Устройство монолитных ж/б стен цоколя – 65%
- Устройство монолитных ж/б перекрытий техподполья –2%
ДОМ 3
- Разработка котлована - 100%
- Устройство щебеночного основания –100%
- Устройство бетонной подготовки – 100%
- Устройство кольцевого прифундаментного дренажа – 100%
- Монтаж башенного крана – 2 компл
- Устройство фундаментной монолитной ж/б плиты – 100%
- Устройство монолитных ж/б стен цоколя – 85%
- Устройство монолитных ж/б перекрытий техподполья –40%
- Устройство монолитных ж/б стен 1 этажа – 1%
