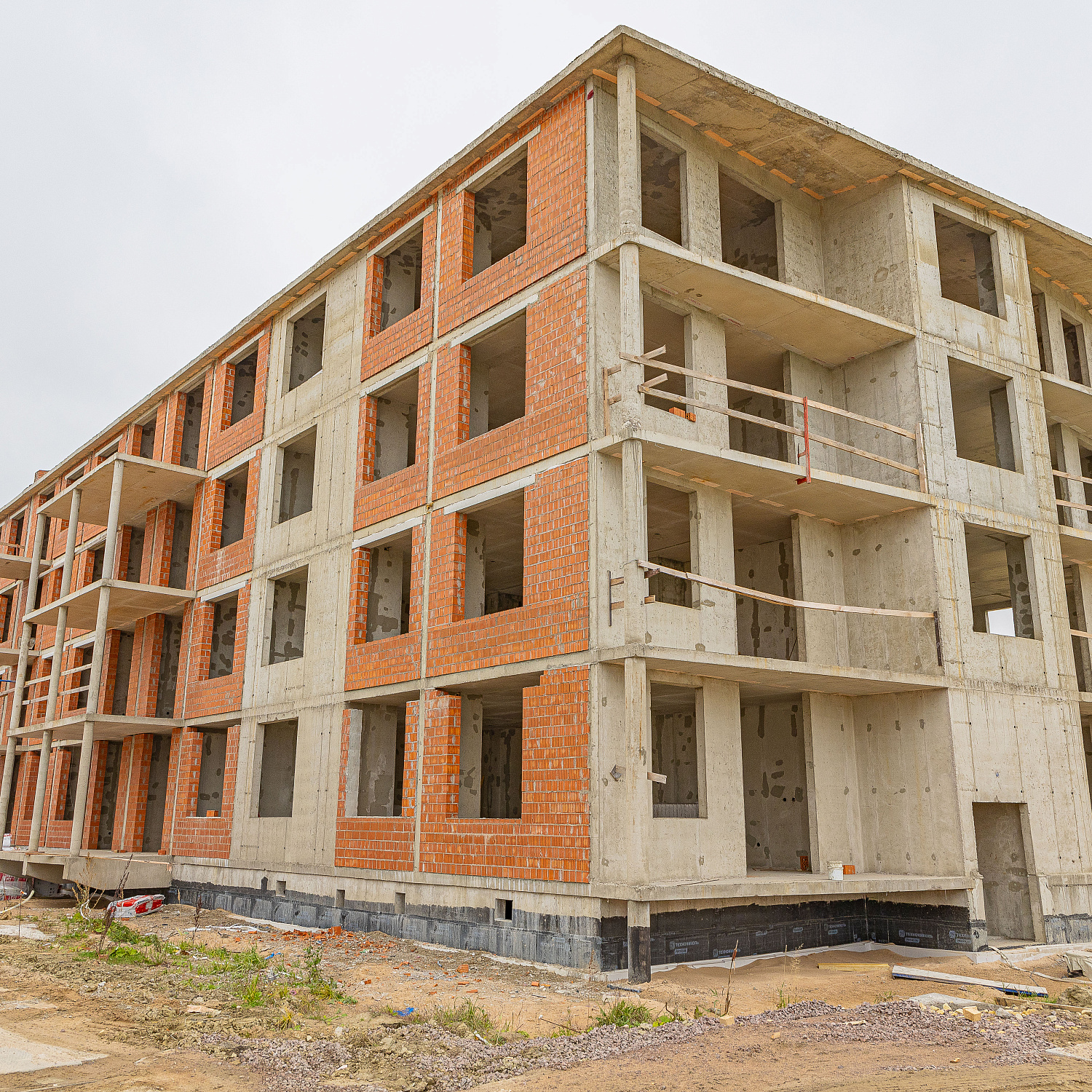

Ход строительства
- Устройство временных дорог – выполнено 100%
- Устройство временного ограждения стройплощадки – выполнено 100%
- Устройство арматурных цехов, площадок складирования, кантовки и пр. – 100%
- Установка паспорта объекта, поста мойки – 100%

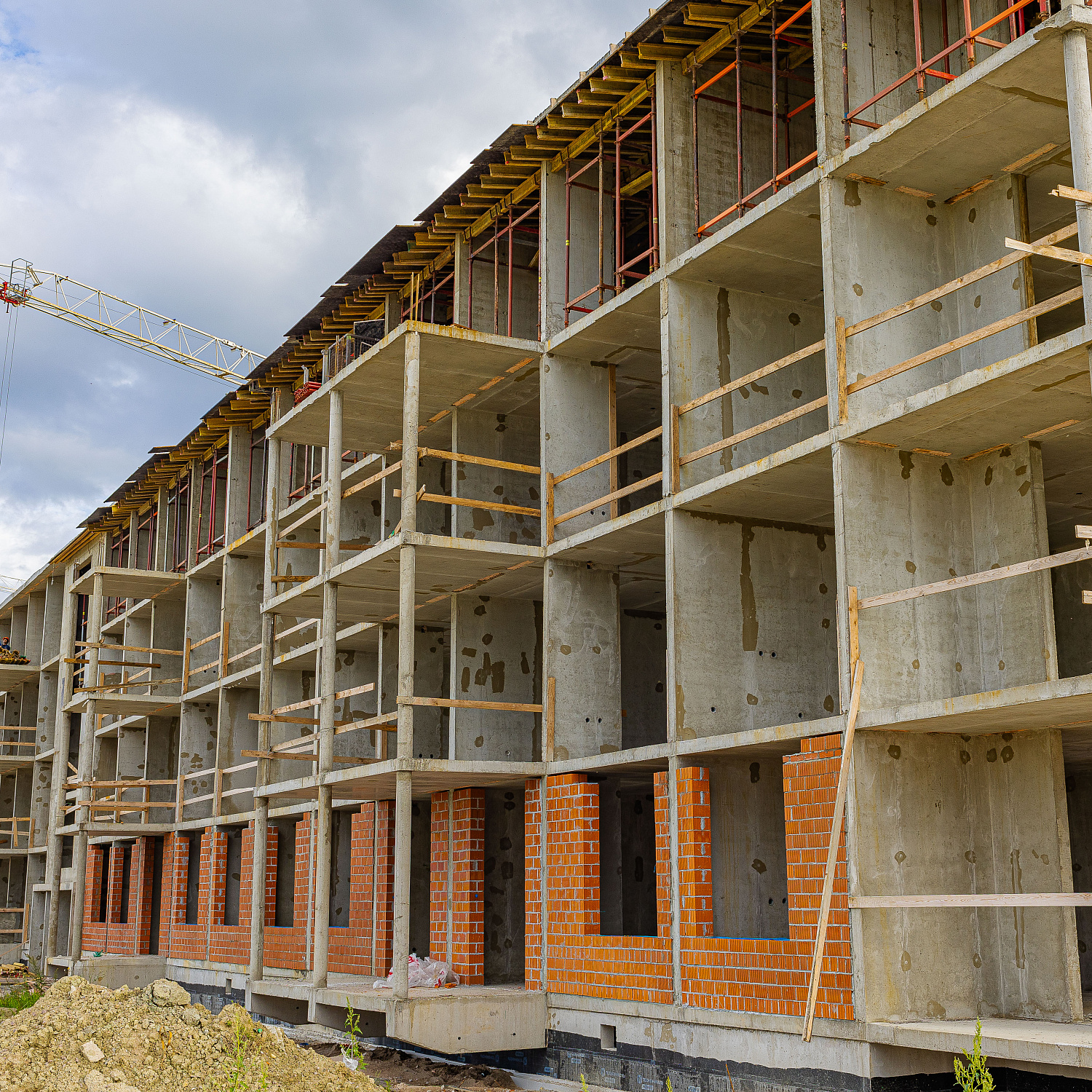

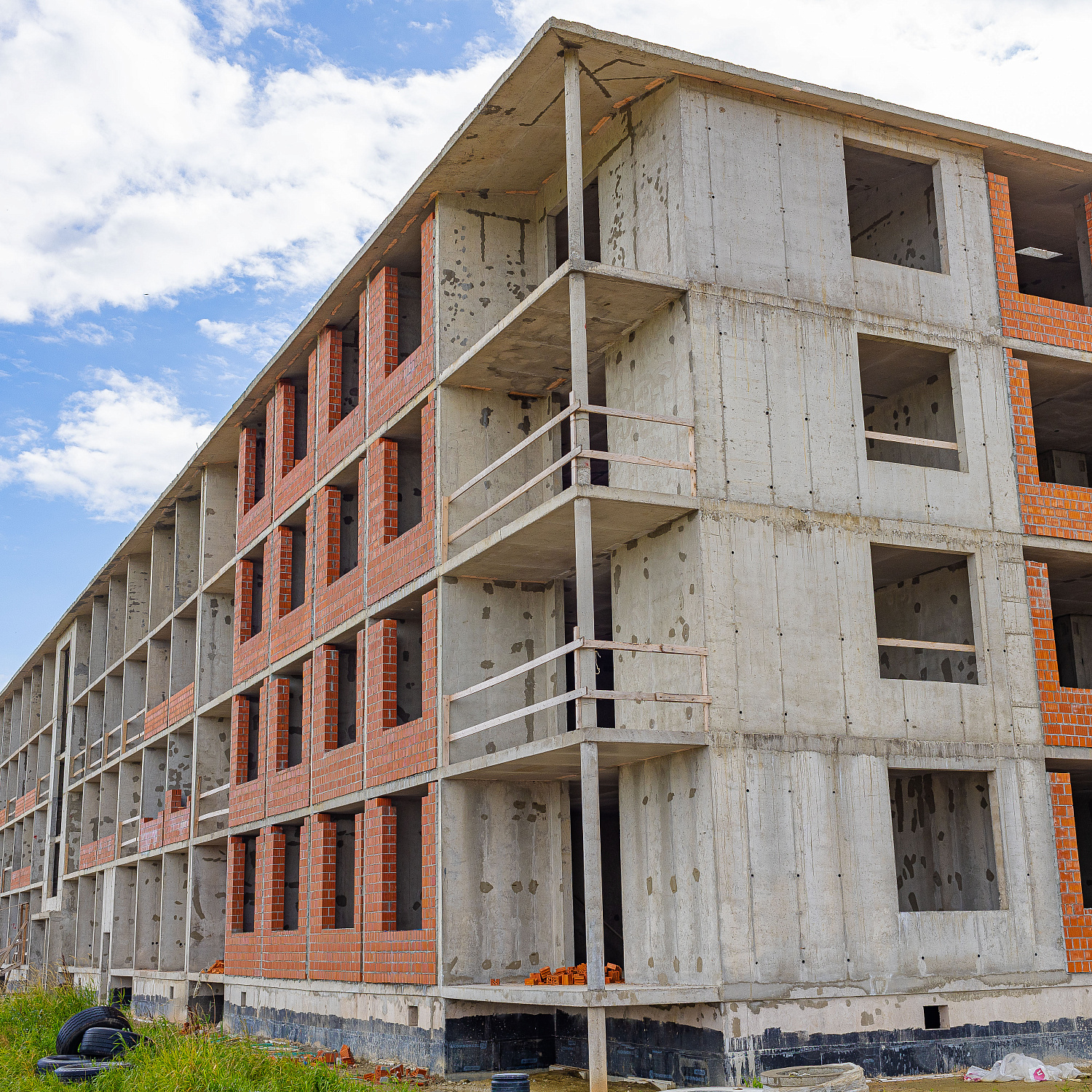

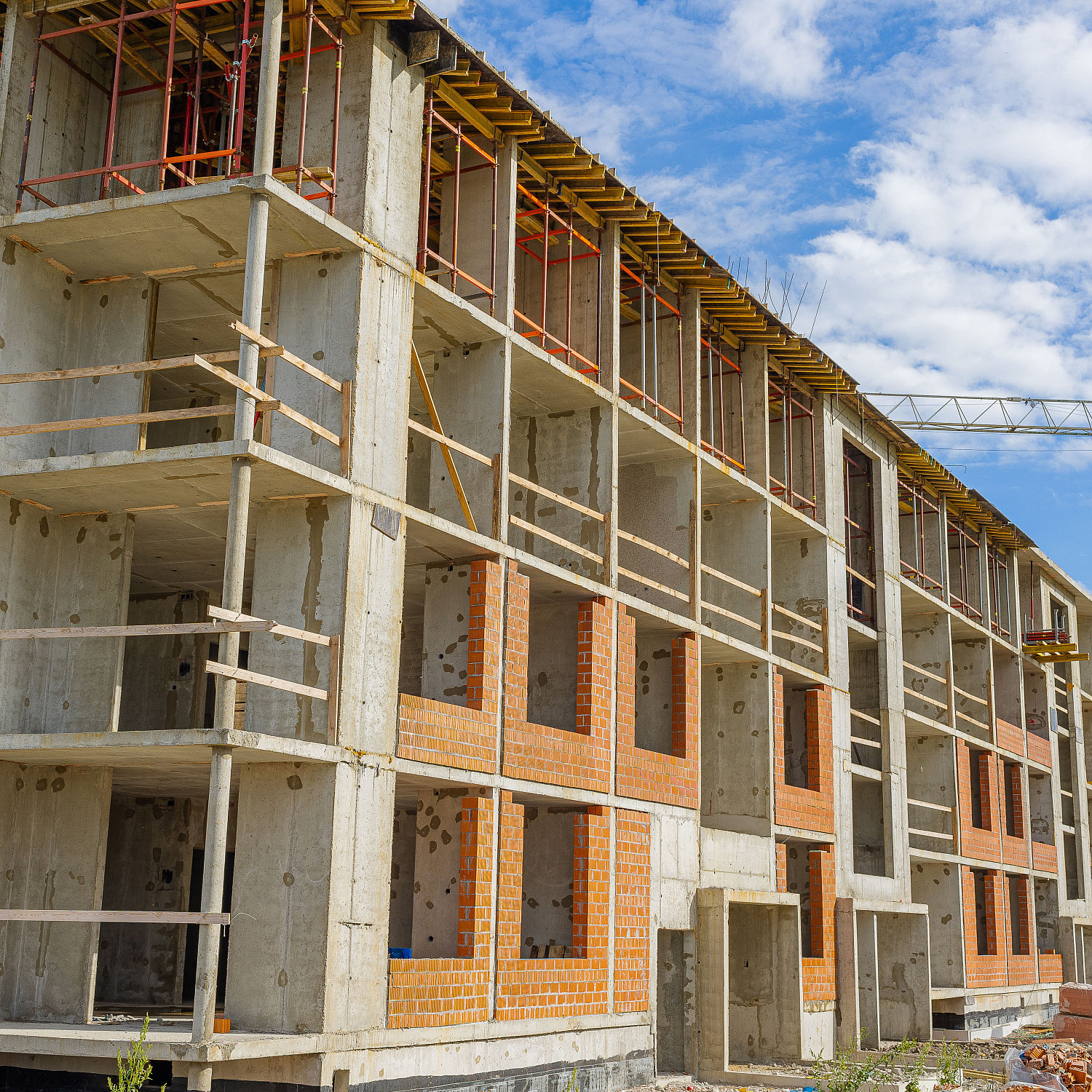

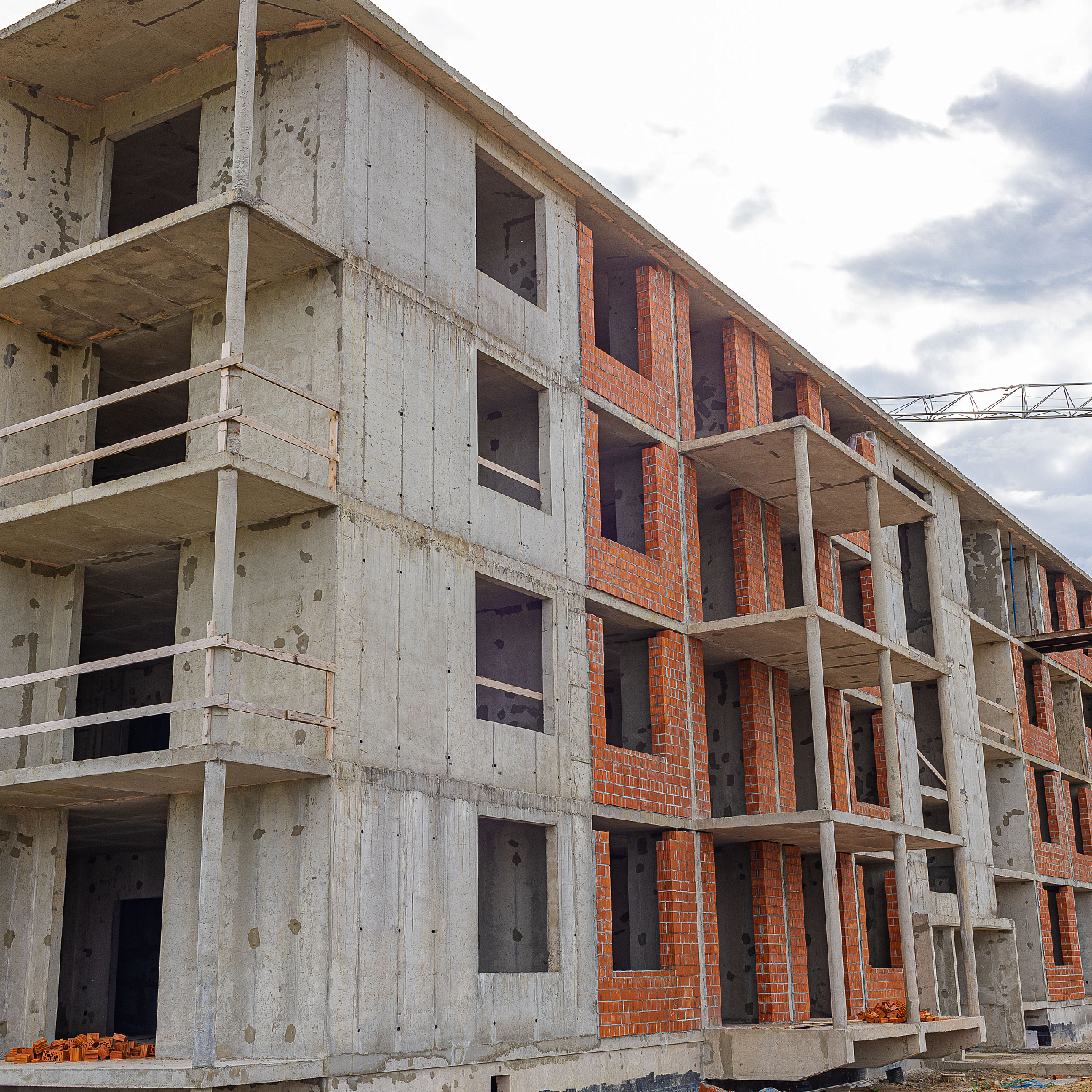

ДОМ 1
- Разработка котлована - 100%
- Устройство щебеночного основания – 100%
- Устройство бетонной подготовки – 100%
- Устройство кольцевого прифундаментного дренажа – 100%
- Монтаж башенного крана – 4 компл
- Устройство гидроизоляции и утепления стен подвала –85%
- Обратная засыпка пазух песком –85%
- Устройство фундаментной монолитной ж/б плиты – 100%
- Устройство монолитных ж/б стен цоколя – 100%
- Устройство монолитных ж/б перекрытий техподполья – 100%
- Устройство монолитных ж/б стен 1 этажа – 100%
- Устройство монолитных ж/б перекрытий 1-го этажа – 100%
- Устройство монолитных ж/б стен 2 этажа –100%
- Устройство монолитных ж/б перекрытий 2-го этажа – 100%
- Устройство монолитных ж/б стен 3 этажа –100%
- Устройство монолитных ж/б перекрытий 3-го этажа – 85%
- Устройство монолитных ж/б стен 4 этажа –30%

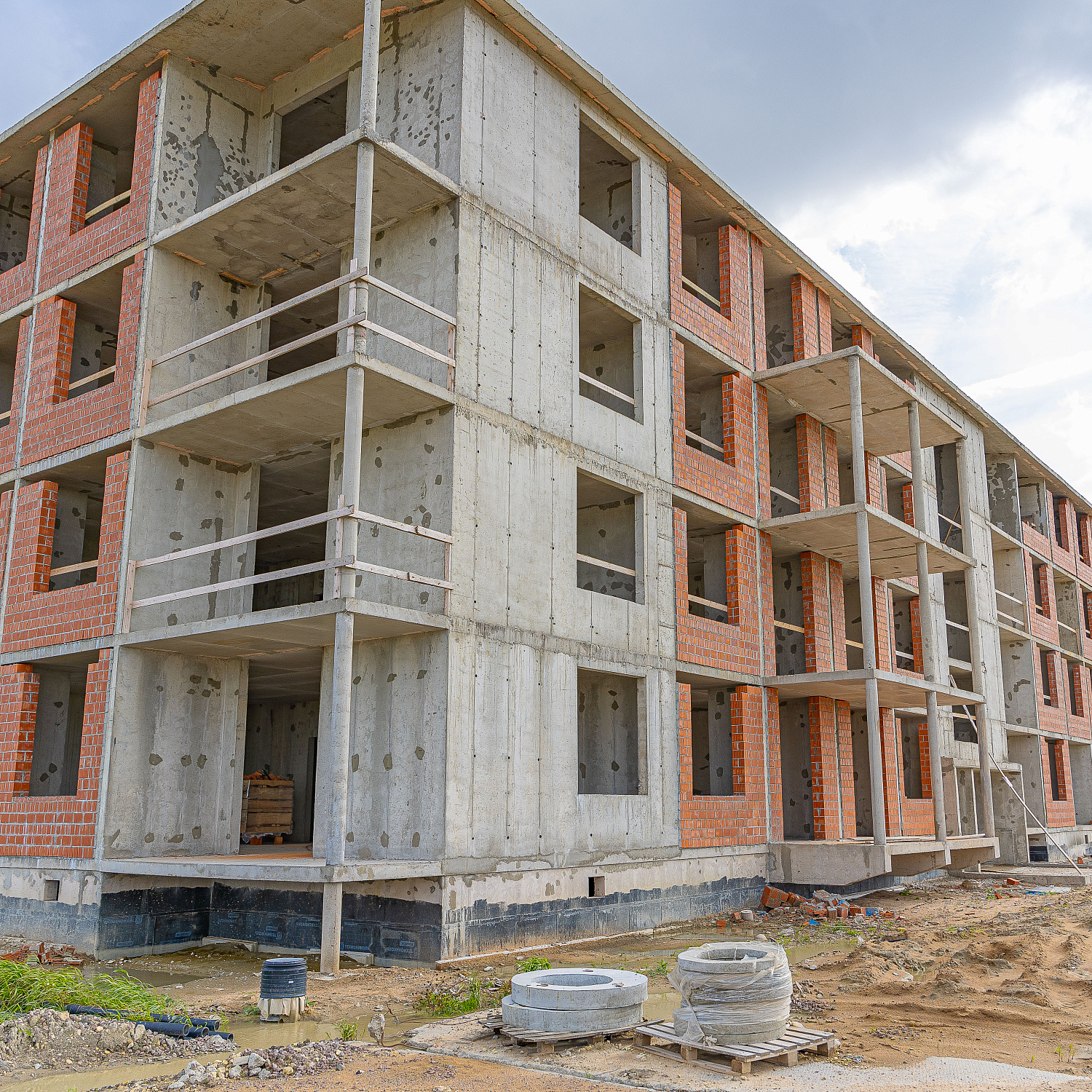

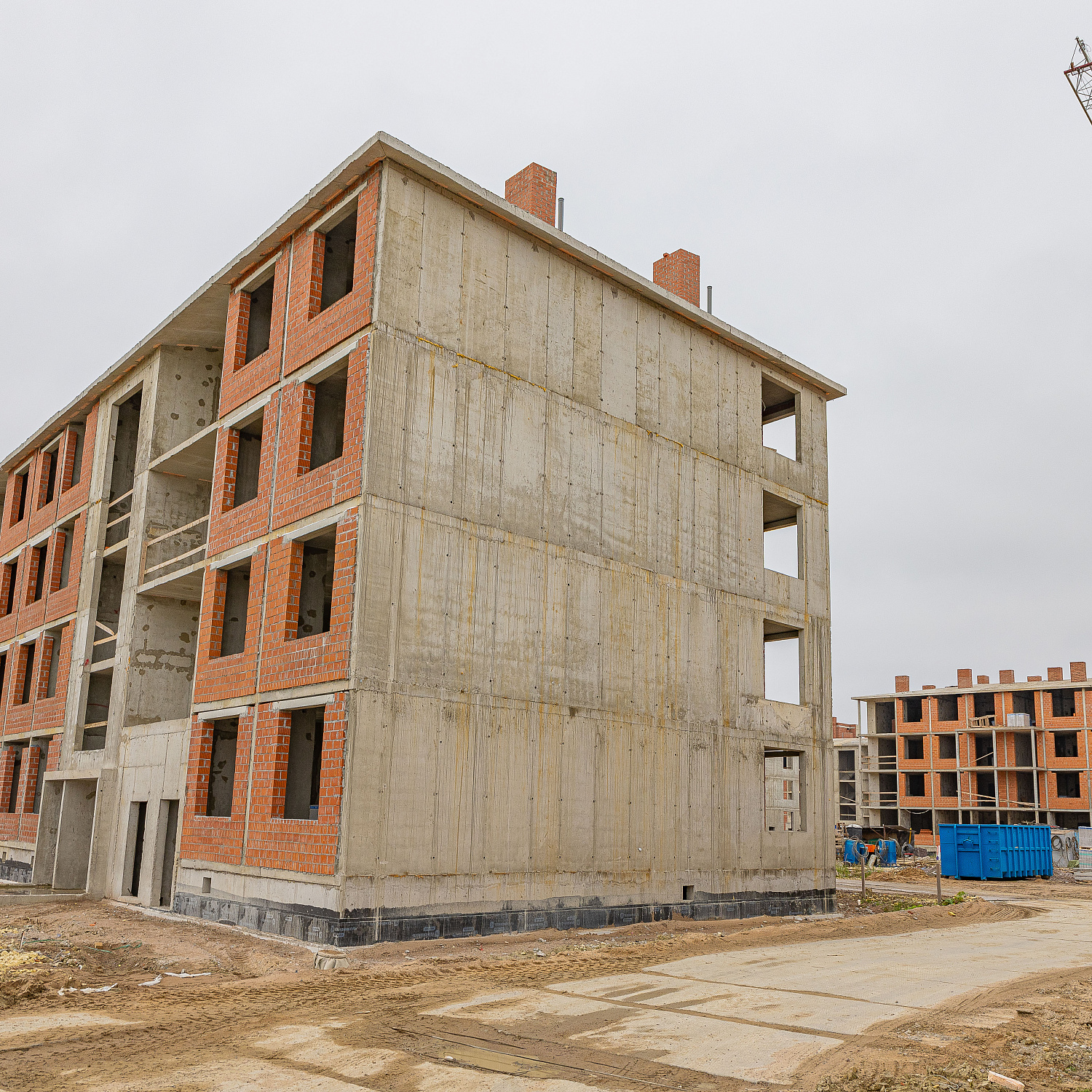

ДОМ 2
- Разработка котлована - 100%
- Устройство щебеночного основания – 100%
- Устройство бетонной подготовки – 100%
- Устройство кольцевого прифундаментного дренажа – 100%
- Монтаж башенного крана – 3 компл
- Устройство гидроизоляции и утепления стен подвала –70%
- Обратная засыпка пазух песком –50%
- Устройство фундаментной монолитной ж/б плиты – 100%
- Устройство монолитных ж/б стен цоколя – 100%
- Устройство монолитных ж/б перекрытий техподполья –100%
- Устройство монолитных ж/б стен 1 этажа – 100%
- Устройство монолитных ж/б перекрытий 1-го этажа –100%
- Устройство монолитных ж/б стен 2 этажа –100%
- Устройство монолитных ж/б перекрытий 2-го этажа –100%
- Устройство монолитных ж/б стен 3 этажа –55%

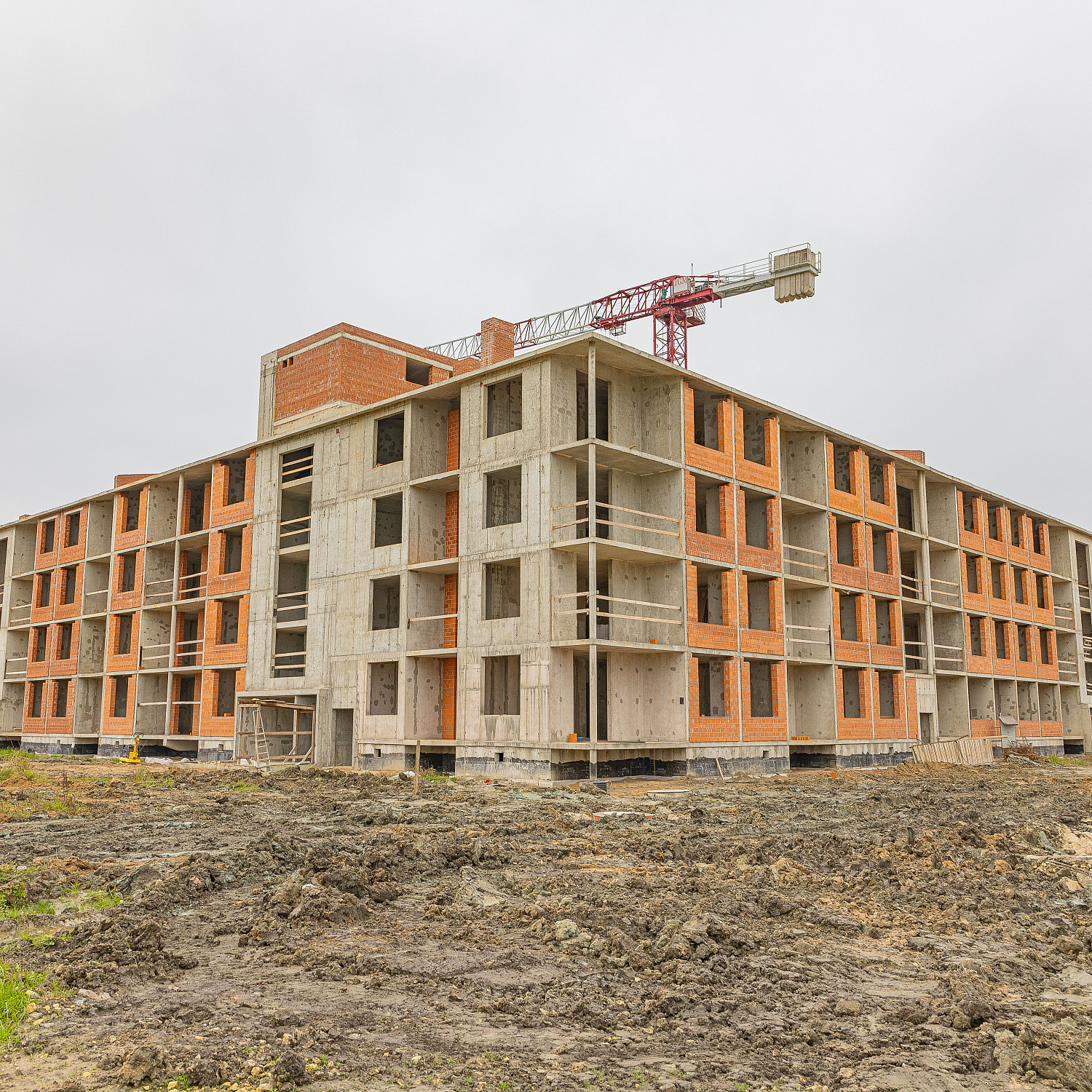

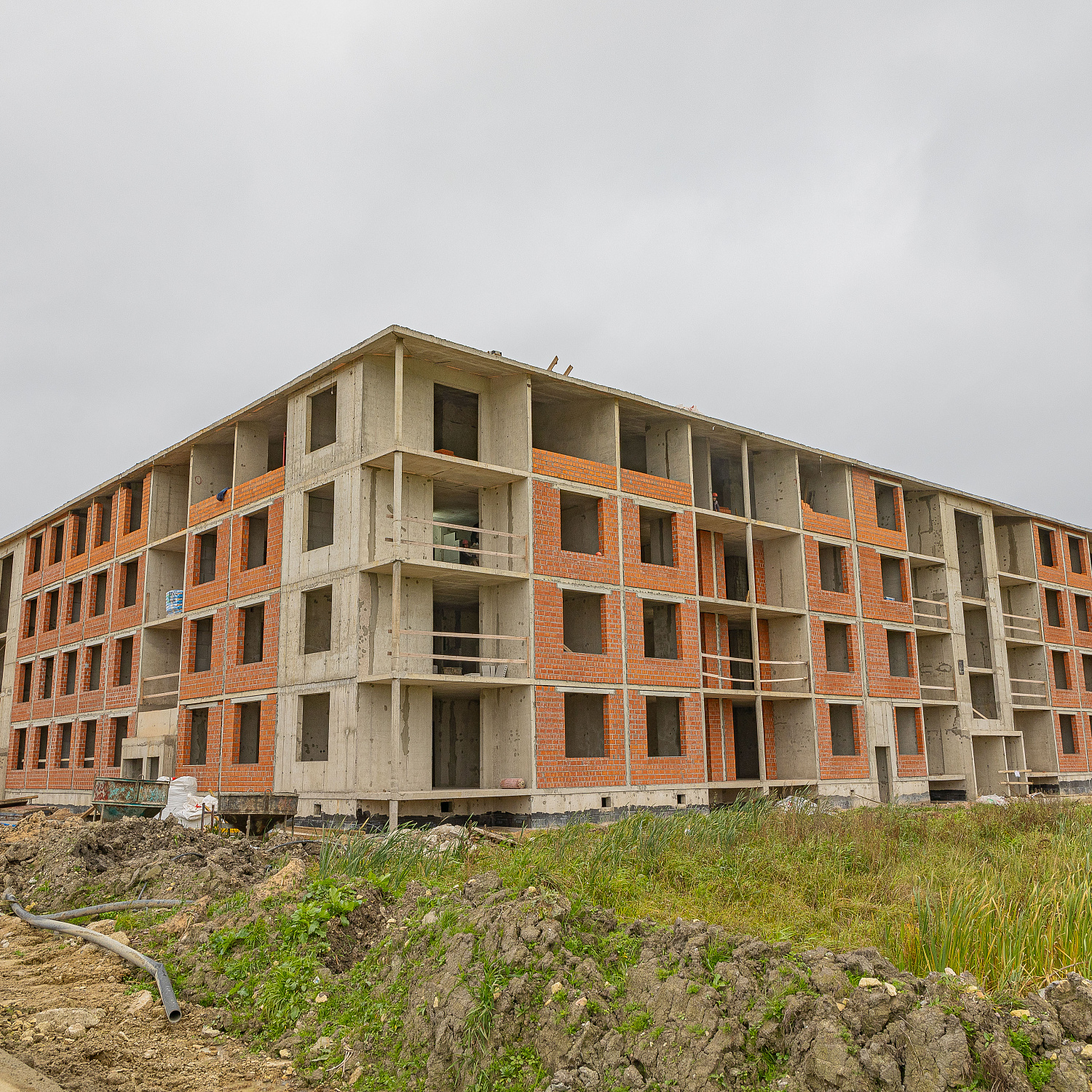

ДОМ 3
- Разработка котлована - 100%
- Устройство щебеночного основания –100%
- Устройство бетонной подготовки – 100%
- Устройство кольцевого прифундаментного дренажа – 100%
- Монтаж башенного крана – 2 компл
- Устройство гидроизоляции и утепления стен подвала –70%
- Обратная засыпка пазух песком –55%
- Устройство фундаментной монолитной ж/б плиты – 100%
- Устройство монолитных ж/б стен цоколя – 100%
- Устройство монолитных ж/б перекрытий техподполья –100%
- Устройство монолитных ж/б стен 1 этажа – 100%
- Устройство монолитных ж/б перекрытий 1-го этажа – 100%
- Устройство монолитных ж/б стен 2 этажа – 100%
- Устройство монолитных ж/б перекрытий 2-го этажа –100%
- Устройство монолитных ж/б стен 3 этажа –85%
- Устройство монолитных ж/б перекрытий 3-го этажа –50%
- Устройство монолитных ж/б стен 4 этажа –5%
