20 марта 2026
- Снятие растительного грунта - выполнено 100%
- Устройство временных дорог – выполнено 100%
- Устройство временного ограждения стройплощадки – выполнено 100%
- Устройство арматурных цехов, площадок складирования, кантовки и пр. – 100%
- Установка паспорта объекта, поста мойки – 100%
ДОМ 1
- Разработка котлована - 100%

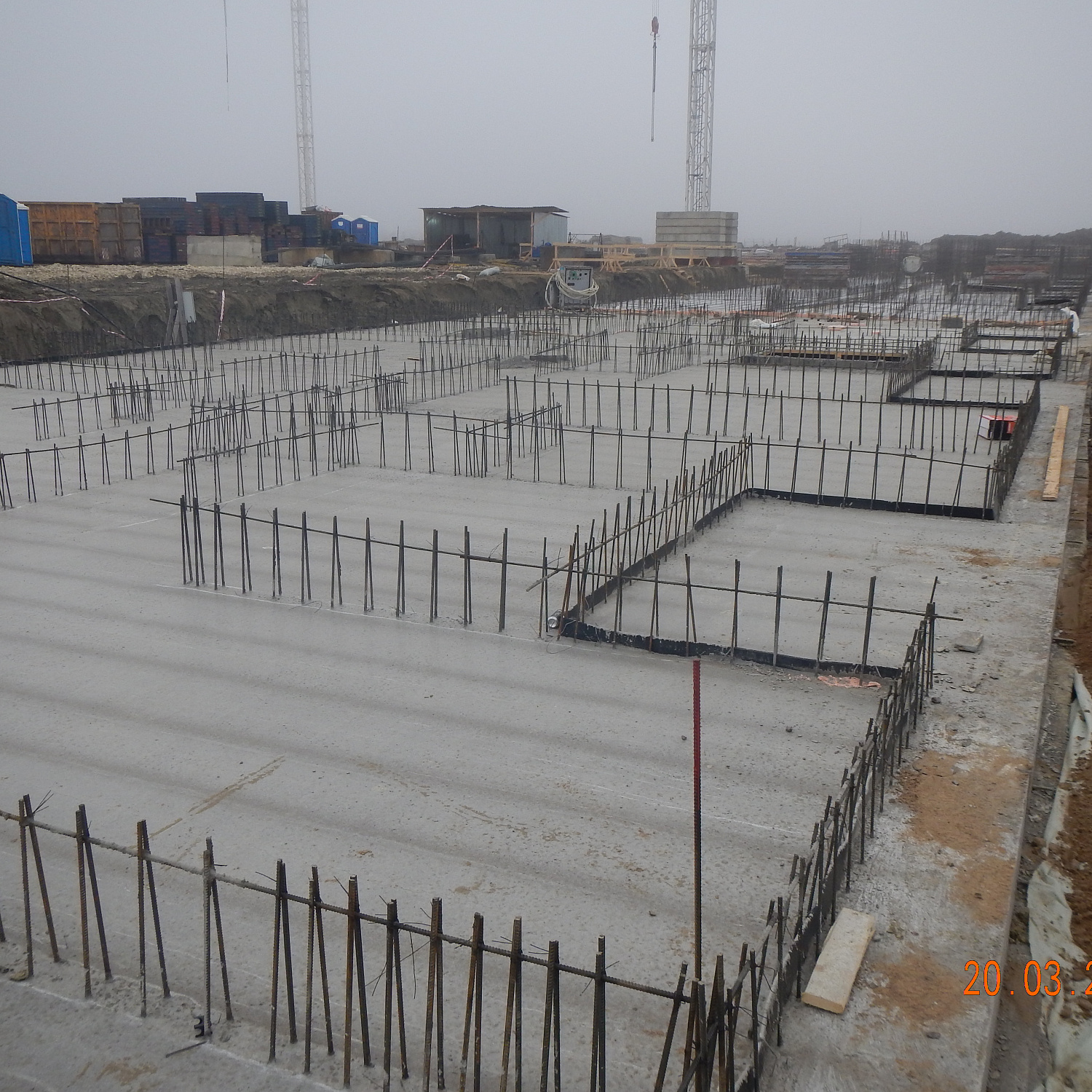

- Устройство щебеночного основания – 100%
- Устройство бетонной подготовки – 100%
- Устройство кольцевого прифундаментного дренажа – 100%
- Монтаж башенного крана – 4 компл

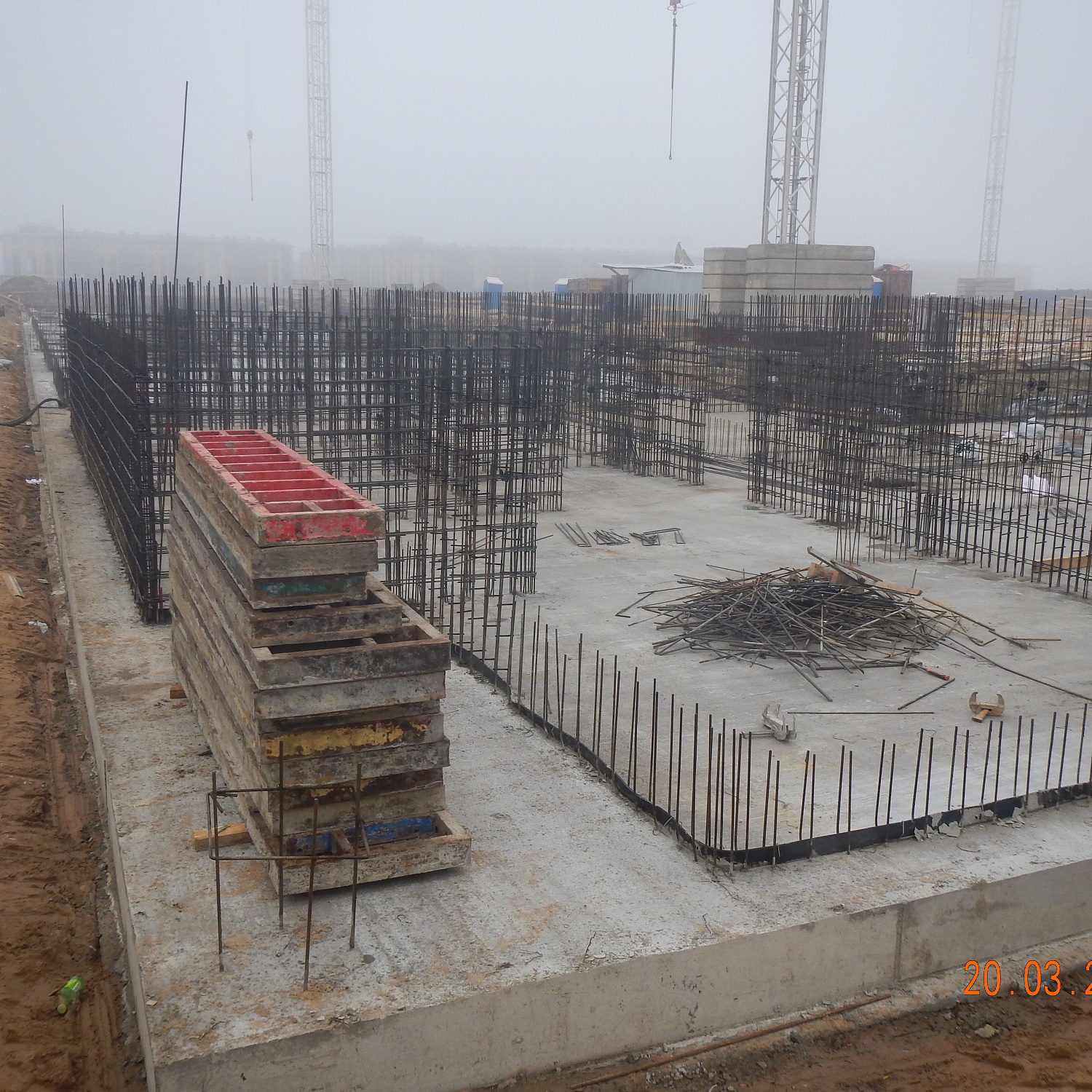

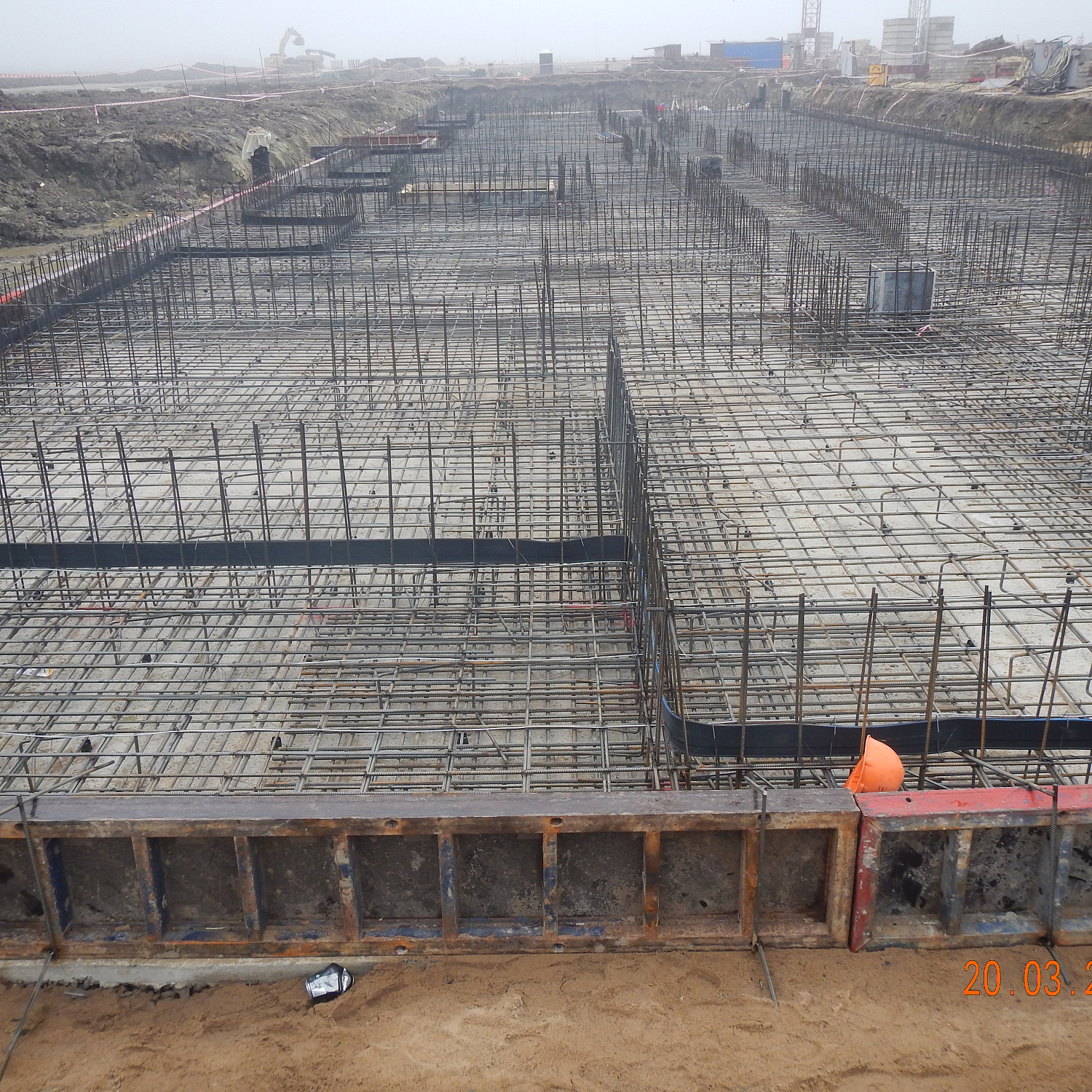

- Устройство фундаментной монолитной ж/б плиты – 70%
- Устройство монолитных ж/б стен цоколя – 10%
ДОМ 2
- Разработка котлована - 100%
- Устройство щебеночного основания – 100%
- Устройство бетонной подготовки – 100%
- Устройство кольцевого прифундаментного дренажа – 80%

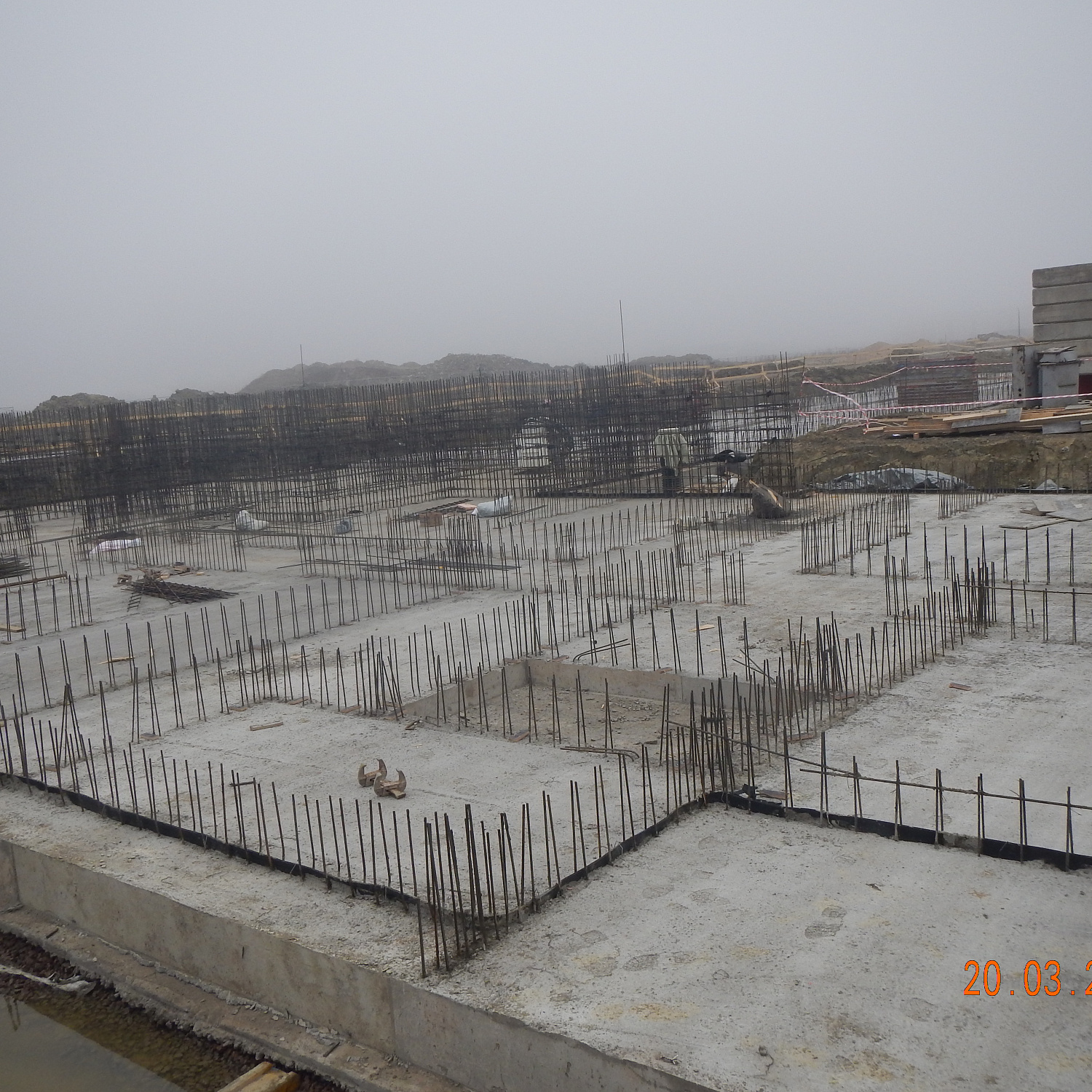

- Устройство фундаментной монолитной ж/б плиты – 50%
ДОМ 3
- Разработка котлована - 100%
- Устройство щебеночного основания –1000%
- Устройство бетонной подготовки – 100%
- Устройство кольцевого прифундаментного дренажа – 80%
- Монтаж башенного крана – 1 компл
- Устройство фундаментной монолитной ж/б плиты – 70%
- Устройство монолитных ж/б стен цоколя – 20%
